——大同—怀来—天津南特高压工程建设正酣

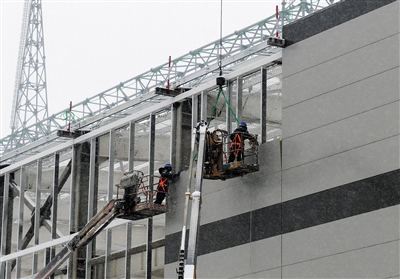

图为大同—怀来—天津南1000千伏特高压交流工程建设现场。张彩峰摄
12月12日的大同,寒风凛冽,雪花纷飞。驱车驶入阳高县境内,踩着咯吱作响的积雪,记者一行走进大同—怀来—天津南1000千伏特高压交流工程建设现场,寒冷的天气并未阻挡施工的热度。在1000千伏GIS室外,外墙板安装有条不紊地进行;不远处的110千伏电抗器安装区,吊车巨臂稳稳起吊,一根根重达200千克的支柱绝缘子被精准安装,用以支撑起承担无功补偿重任的电抗器。现场施工人员头戴安全帽,身着厚实工装,呼出的气息在冷空气中凝成白雾,现场一派紧张而有序的冬季施工景象。
作为国家“十四五”电力发展规划重点项目、山西晋北采煤沉陷区新能源基地电力送出核心通道,该工程起点位于我市阳高县,终点为天津滨海新区,横跨山西、河北、天津三省市。工程仅山西段投资达36.53亿元,不仅直接拉动经济增长与就业,还将带动上下游装备制造、电力建设等多个产业协同发展。
“简单地说,这条特高压工程不是‘一个人在战斗’,”该项目业主质量专责韩东峰打了个比方,“它背后是两座大型电厂——国电电力湖东电厂和晋北能源同热三期项目,这两座电厂能提供400万千瓦稳定电力,还有晋北采煤沉陷区600万千瓦风电和光伏项目。特高压工程就是它们的‘生命线’,专门负责把这些电,特别是其中大量的清洁绿电,安全稳定地‘打包’外送到华北负荷中心。这样一来,咱们山西的能源优势就能转化为实实在在的绿色动能,既助力了本地转型发展,也服务了国家‘双碳’大局。”
据了解,该项目投运后,山西“西电东送”特高压通道将由目前的“两横”拓展为“三横”,整体外送能力将提升至2100万千瓦,可显著增强华北电网的电力互济能力,优化区域能源供应结构,提升环首都经济圈供电可靠性。
“主变压器防火墙11道已于本周全部封顶,为12月底1000千伏主变压器进场、明年春季全面安装创造了有利条件。”在已完成封顶的防火墙前,土建施工单位总工刘玉林向记者介绍。蓝色的防火墙在白雪映照下更显挺拔,为即将“就位”的主变压器构筑起一道坚实的安全屏障。目前,该项目现场土建工程总体进度已达63%,站前区主体结构已全部完工;主变及无功补偿区防火墙实现全面封顶,其中部分已完成饰面施工;无功补偿区设备基础完成约80%;1000千伏GIS区内,高抗防火墙也已全部封顶,户内设备基础完成85%,剩余局部地面工程正抓紧收尾。“电气安装工作是从今年9月开始启动的。”电气安装单位项目技术员高旺指向不远处正在组立的钢构架介绍,目前全站钢构架安装完成70%,电气设备安装完成10%,现场正同步推进构架吊装与110千伏无功补偿设备的安装作业。
“进入冬季施工阶段,现场安全与质量管控是重中之重。近期,我们组织全体参建人员集中开展了安全事故警示教育,全面强化现场安全风险意识。”韩东峰介绍,围绕“确保年底前基建现场安全平稳”这一核心目标,项目部从“人、机、环、管”四个维度,进一步加强了对各类变化因素的动态识别与管控。针对冬季气候寒冷、雪天路滑、大风影响等环境变化,提前制定了专项冬季施工质量控制措施,涵盖混凝土浇筑保温养护、钢结构焊接防风防寒、设备吊装防滑防冻等具体环节,确保每一道工序、每一处作业面都在受控状态下推进,为明年春季全面展开设备安装、推动工程整体按期投运打下坚实基础。
